徠卡TS60全站儀-BIM解決方案助力國家重點地震實驗室建設
項目背景:
國家地震重點實驗室基礎設施建設,實驗中心結構主體包括大型振動臺和水下振動臺兩部分,其中地下3層,地上局部2層,為鋼結構,最大高度35.85m,最大單體跨度78m,基坑最大深度18m。其中實驗中心需現場拼接安裝大型、高精度預埋件,工程量大、流程復雜,各埋件群組精度控制嚴格,施工難度高。
中建某局承建該大型地震工程模擬研究設施,創新性采用BIM手段進行覆蓋全周期項目控制,采用預埋件拼裝工藝:工廠預制,現場安裝。主要預埋件為實驗中心大型振動臺基礎預埋件和臺面預埋件;水下振動臺的作動器預留預埋件、造波機埋件組等。
項目難點:
預埋件種類多,施工精度要求高:安裝和拼接(造波機、振動臺、地面錨孔預等)總體誤差三維精度控制在3mm之內。
預埋件都是定制,現場安裝,需要將模型在實地精確安裝,一次施工不可逆。
BIM流程施工,將內外業數據融合,依照設計模型進行施工,覆蓋項目全周期。
徠卡解決方案:
徠卡TS60可以準確、及時地將設計數據從內業傳輸到外業現場,減少返工、材料浪費和工期延誤,打通了BIM與施工的隔閡,能夠貫穿于整個建筑測量項目,具體如下:
使用Revit軟件完成BIM模型數據和坐標設計。
內業數據準備,使用Revit進行BIM模型數據提取。

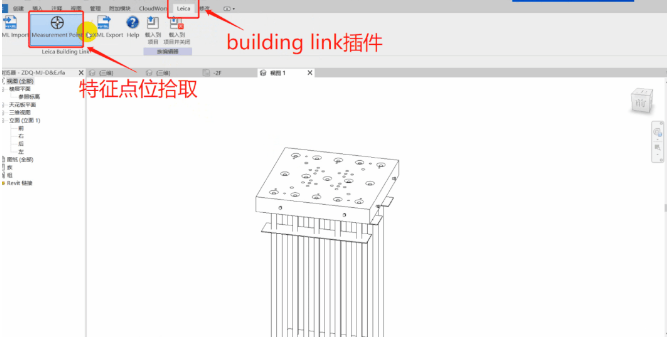

A.使用徠卡Building Link插件對模型進行設計坐標提取:

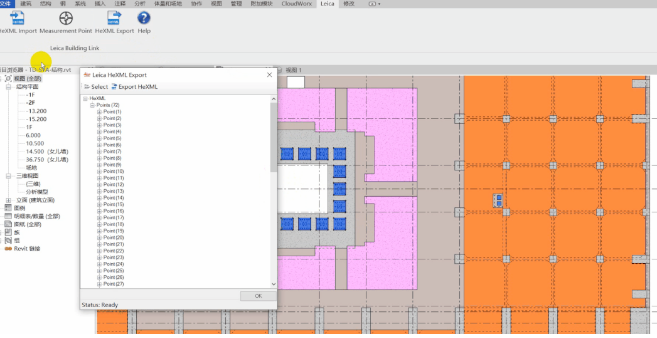

B.批量提取設計數據并輸出為XML格式,使用Revit軟件輸出BIM模型數據DXF 格式:
C.將BIM模型數據的DXF格式、設計數據的XML格式導入徠卡TS60全站儀。

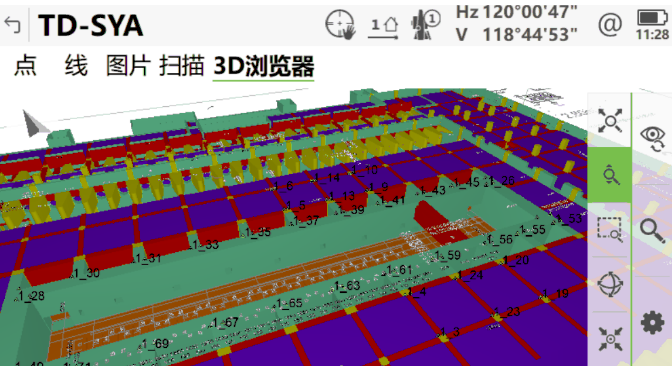

3. 外業通過超高精度測量機器人徠卡TS60的機載睿測軟件Captivate來加載BIM模型和設計坐標,從而實現BIM模型的可視化測量和放樣,并提供現場檢核條件。

項目現場實施:

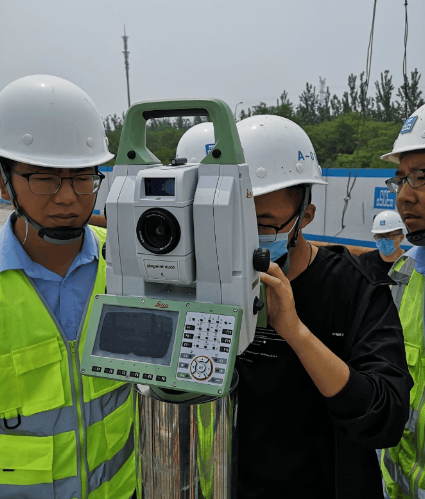

現場進行后方交會設站,直接進行測量、放樣,選中某個設計點數據,使用TS60轉向點功能+激光指示即可指向待放樣點位,點擊測距按鈕可實時顯示模型點位與實際位置差值:
總結:
1.第五代測量機器人徠卡TS60全站儀,手動照準和ATR自動照準角度測量精度均達到0.5″,可滿足工程測量領域中各種精密工程的精度要求;
2.徠卡TS60全站儀搭載徠卡睿測軟件Captivate,支持DXF、IFC等模型數據導入,可將內業設計數據XML無縫搬到施工現場,步步可檢核;
3.通過徠卡Building Link插件,可幫助用戶快速、批量、無冗余的提取設計數據,該軟件操作簡單、使用方便。
更多相關
RTK信號不穩定、精度因子超限、手簿傳輸數據異常,這些常見問題其實可以輕松解決
很多用戶在使用RTK的時候會容易犯一些小錯誤,還有一些操作中需要注意的事項也有可能被忽略,這些不當的操作或者疏忽會使得在搜星、測距等方面出現一些問題。今天,我就結合我的工作經驗為大家總結一下在RT...
中緯ZT80A4全站儀有哪些優勢?
中緯ZT80A4全站儀作為一款高性能測量儀器,憑借其先進的技術和實用的功能,在工程測量領域具有顯著的優勢特點。以下是其主要優勢:1.高精度測量測角精度高:采用絕對編碼測角技術,測角精度達到2&quo...
道路測量新手入門,道路平曲線概念講解
道路平曲線是什么意思呢?其實可以理解不同坡度的道路之間,用于過渡的曲線,防止坡度突然變化影響車輛的平穩,坡度變化過大且沒有平曲線的話車輛容易騰空或者掛碰車輛底盤,造成危險。所以在道路測量中就離不開...
全站儀可能已經支持“AR功能”了
對于測量從業者來說,應該都不會忘記測量學課本上對于測量工作的分類:測量工作的服務領域雖十分廣泛,但是本質內容不外乎兩大類,即測定和測設。 測定可以認為是我們常說道的現實...
魔星MG20i助力新建變電站實景三維數據獲取
應用背景 你知道嗎?2020年,總發電量的近5%在電力傳輸中的被電網線損耗了。所以,國家十分重視高壓特高壓輸變電建設,且必須保證建設符合竣工標準并提交竣工圖。 常規測量難點: 常規方式采用單...
【技術指南】中緯ZT30R Pro全站儀放樣測量
具體操作步驟講解點擊1鍵【程序】—2鍵【放樣】在做好設置作業和設站、定向后,點擊F4【開始】,進入放樣界面。第1、2、3、4頁分別為極坐標法、正交法、笛卡爾法和測量點高程。本次操作以極坐標法為例,有【...
科力達KL-03電子水準儀:助力工程測繪精準測量
科力達KL-03電子水準儀:精準測量,助力工程測繪科力達KL-03電子水準儀是一款集高精度、高效率、易操作于一體的現代化測量儀器,廣泛應用于建筑工程、道路施工、橋梁建設、水利工程等領域。它以其卓越的性...
賽維板報丨GNSS 定位的基本原理
GNSS定位原理GNSS衛星定位,實際上就是將分布在天空的高軌衛星當做已知點,根據GNSS系統的組成原理可知,每顆GNSS衛星瞬間位置都可以計算出來,并且通過衛星信號發送到地面GNSS接...
